一、施工前的要求 1 .防渗施工必须在甲方、设计、监理的共同监督之下,在土建方的密切配合下完成。
2 .工程所用材料必须符合要求。
3 .土建完成的基层面必须达到设计要求。
4 .材料施工的机具设备必须达到要求。
5 .施工人员必须熟练上岗。
二、控制土建基层面铺设场地的要求“四度” 1 .平整度:± 2cm/m2, 平整顺直; 2 .压实度: 95% ,经碾压后方可在其上铺设土工膜; 3 .纵、横坡度:纵、横向坡度宜在 2% 以上,填埋场底部的轮廊边界和结构必须有利于渗沥液的导流; 4 .清洁度:垂直深度
2.50cm 内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物。
三、铺设施工气候要求: 1 .气温 5 — 40 ℃为宜,考虑到土工膜的热胀冷缩性,根据经验,天冷时,土工膜的铺设应紧一些;天热时应松弛;但要注意,在夏天应避免中午时的高温 2 .风力及雨天:风力超过 4 级或雨天应停止施工;

风小时,宜用砂袋压住土工膜,以利施工。

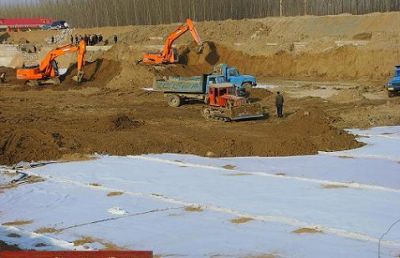

四、 HDPE 土工膜施工安装 1 .裁剪及运输根据铺设基面丈量的记录,裁剪大捆的土工膜编号记录,按号码运载至铺设现场。注意,土工膜在运输过程中不要拖拉、硬拽,避免尖锐物刺伤。

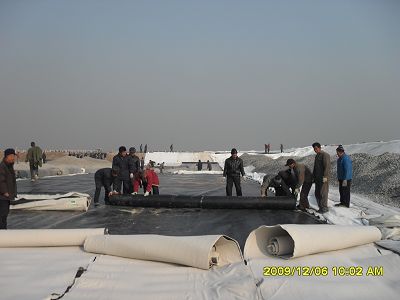

2 . HDPE 土工膜铺设施工安装 1 )应从底部向高位延伸,不要拉得太紧,应留有
1.50% 的余幅,以备局部下沉拉伸。
2 )相邻两幅的纵向接头不应在一条水平线上,应相互错开 1M 以上。
3 )纵向接头应距离坝脚、弯脚处
1.50M 以上,应设在平面上。
4 )先边坡后场底。
5 )边坡铺设时,展膜方向应基本平行于最大坡度线。边坡的铺设控制:防渗土工膜在边坡铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至一期锚固沟平台,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式。在扇形区应合理裁剪,使上下端都得到牢固的锚固。场底铺设控制:防渗土工膜在铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至相应的位置:铺设时,用人工按一定的方向,进行“推铺” 。对正、搭齐:

HDPE 土工膜的铺设不论是边坡还是场底,应平整、顺直,避免出现褶皱、波纹,以使两幅土工膜对正、搭齐。搭接宽度按设计要求,一般为左右 10cm 。压膜的控制:用砂袋及时将对正、搭齐的 HDPE 土工膜压住,以防风吹扯动。锚固沟内的铺设控制:在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸。纵向接缝:上坡段在上,下坡段在下,并且留有足够的搭接长度≥ 15cm 。
3 .焊接准备:试验性焊接要求: 1 )试验性焊接在 HDPE 土工膜试样上进行,以检验和调节焊接设备。
2 )焊接设备和焊接人员只有成功完成试验性焊接后,才能进行下一步的生产性焊接。
3 )试验性焊接的频率控制:根据环境温度的变化,每天每台不少于两次,一次在正式作业前,一次在中班。
4 )试验性焊接是与生产性焊接相同的表面和环境条件下进行的。生产性焊接 1 )只有通过试验性焊接,才能进行生产性焊接。
2 )把焊机调整到通过试验性焊接性焊接时的参数,在设计要求的搭接宽度条件下,自动焊接,焊缝 “平整、牢固、美观” 。
3 )于只适用于修补和双缝焊接机不能操作的地方用焊枪进行修补。
4 .焊接数据的控制 1 )不论是生产性焊接还是试验性焊接,必须保持焊接的温度、速度、夹持棍的压力使焊接达到效果。
2 )每条焊缝应被检验 5 .焊接检测控制措施检测控制分为产品表面检测和焊接缝检测。
1 )产品表面检测:

当 HDPE 土工膜展开后,要用眼检查是否有缺陷,标出有缺陷或值得怀疑的地方,以便修补。
2 )焊缝的检测分为:目测和检漏试验(非破坏性) * 焊缝的目测:主要是对焊缝的外观质量、 T 型焊缝及十字型焊缝的处理、基层有无杂物等项进行仔细检查。
*T 型焊缝表面:结合紧密,平滑连接。
* 十字型焊缝表面:在确实避不开时,才可以采用十字型焊接,但必须加盖 20 厘米以上见方的补丁,由经验丰富的焊工完成。
3 )非破坏性检测:充气(双焊缝)。
* 双焊缝充气检测:通过检查双缝的气密性来判断其焊接质量好坏的非破坏性检测手段。在气腔内封闭一定压力的气体,通过检测针上附带压力表的变化来判断其气密性。
* 仪器的组成:压缩装置,能产生 0.15--0.20Mpa 的压力装有压力表的空心针 * 程序:充气 0.15--0.20Mpa 的压力,保持 2 分钟以上即为合格;如压力表稳定不住,则一面保持一定的压力,一面对外侧焊缝涂抹肥皂液检验,如无漏气也认为合格。
4 )缺陷的修补:对在目测、正压中所发现的缺陷,应及时修补;不能立刻修补的,要做特种标记,以防漏补。
* 各种空洞的修补:根据洞的大小而定,当洞大于 5mm 时,应用 10 厘米圆形或椭圆形的衬垫修补。
* 对于小的针眼或空洞,可以用点焊。
